“特斯拉上海工廠現在需要空中交通管制,因為有太多無人機飛來工廠上空拍照”。對于特斯拉上海工廠所引來的高關注度,馬斯克曾調侃道。

8月22日,記者從國網上海電力獲悉,特斯拉上海工廠220千伏電力配套工程已進入攻堅階段,目前項目進展一切順利,總長16.7公里的電纜排管將于9月10日前全線貫通,隨后將完成總長55公里的電纜敷設,整體電力配套項目預計到9月底具備送電條件。
在實施特斯拉電力配套項目的過程中,面對接電時限的極高要求,國網上海電力主動提升超前服務意識,先于客戶需求快速響應、提前介入,設置專門的“電力管家”對接溝通,固化項目各方對接、協商機制,確保了特斯拉項目施工臨時用電、設備調試臨時用電和220千伏正式供電項目的順利實施。

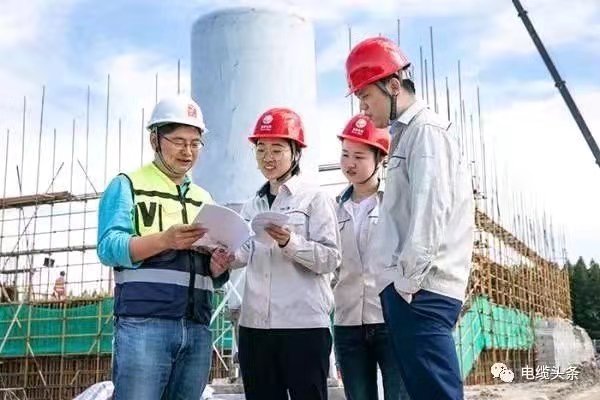

國網上海電力為特斯拉供電配套做好服務
本圖片由國家電網上海市電力公司 提供
國網上海電力積極推進內部流程再造和體制機制優化,從服務創新入手“挖掘”效率。通過推行“現場聯合勘察機制”、“設計施工一體化招標”等工作模式,國網上海電力進一步壓減特斯拉項目辦電環節,有效壓縮整體接電時長。

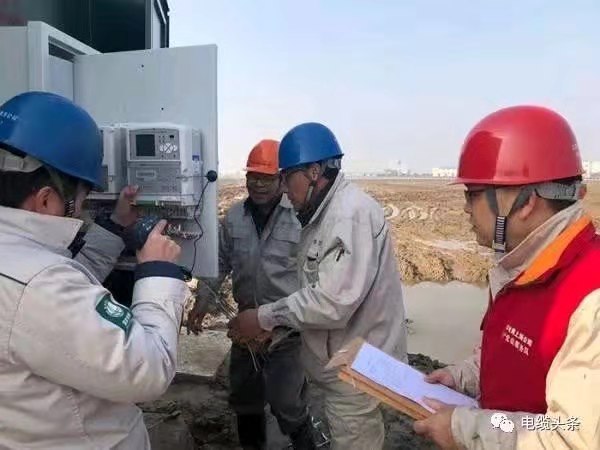

在施工階段,國網上海電力克服外線線路長、作業環境差、施工現場復雜、協調難度大等一系列難點,通過分段作業、搭接施工的方式,充分利用工作面和時間間歇,并積極協調、優化與其他管線施工的銜接關系,從而最大程度地縮短工期。

國網上海電力表示,特斯拉超級工廠220千伏供電配套項目總體接電時長預計將不超過159個工作日,這一速度相比于同等規?蛻舻钠骄与娪脮r縮短約50%,比以往同類項目的最快接電時長進一步縮短約30%。
8月21日,上海臨港集團專程向國網上海市電力公司送來錦旗,對2019年以來國網上海電力加快落實國家對外開放戰略,全力做好特斯拉等一批重大項目的電力配套和供電保障工作,以優質服務助力上海打造世界一流營商環境表示感謝。

特斯拉上海工廠
圖片來源網絡
眾所周知,特斯拉上海超級工廠正全力建設中,年底就將具備投產的能力;而這超級速度也離不開中美雙方的工程、設計團隊高效的付出。
關于該工程段電纜是由誰家提供的,你們可有小道消息?歡迎留言!
來源:綜合自澎湃新聞、網絡
2

3
4
5
6
7
8
9

10
11
